Fabricação de máquinas e equipamentos: guia completo 2026
Descubra como funciona a fabricação de máquinas e equipamentos: etapas do processo, custos envolvidos, normas técnicas e estratégias para otimizar a produção.
Em 2023, a fabricação de máquinas e equipamentos empregava aproximadamente 432,8 mil pessoas, um crescimento de 18,2% em relação a 2013. A competitividade do setor depende menos de comprar ativos novos e mais de integrar projeto, materiais, PCP, qualidade, custos e dados operacionais.

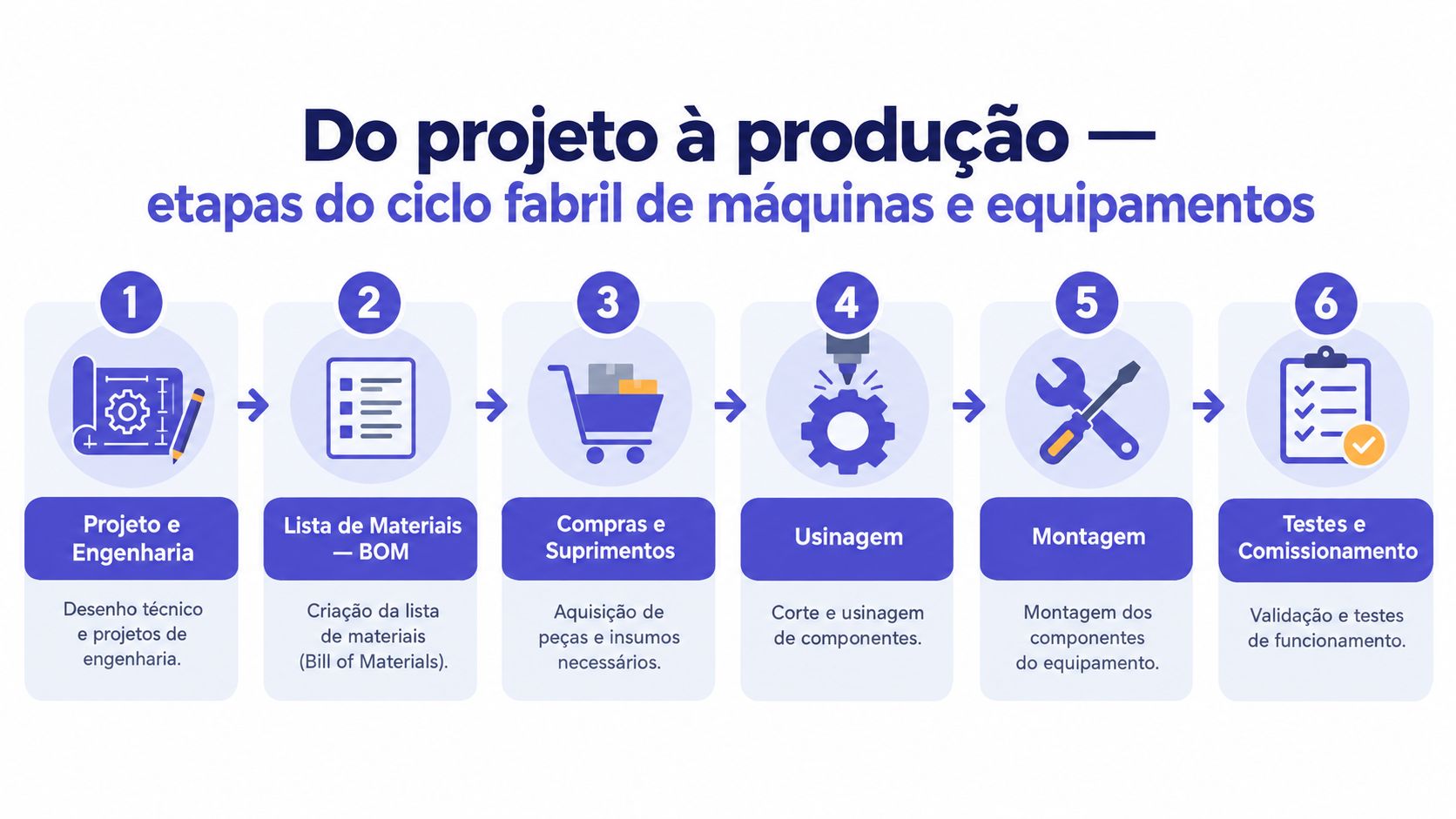

Esse ponto muda a forma de olhar para uma fábrica de máquinas. O desafio não está apenas em cortar, usinar, soldar, montar e testar. Está em coordenar pedidos sob encomenda, múltiplos roteiros, componentes com prazos diferentes, alterações de engenharia e recursos produtivos que nem sempre entregam o desempenho previsto.
Quando vendas, engenharia, compras, estoque, produção e finanças trabalham com informações desconectadas, os problemas aparecem no chão de fábrica. Faltam materiais, a ordem espera uma máquina indisponível, o custo real se perde entre retrabalho e horas extras, e o prazo prometido ao cliente deixa de reflectir a capacidade efectiva da operação.
Se o estoque físico diverge do registo, o roteiro não reflecte a operação ou a sucata não é apontada, o MRP perde credibilidade. A consequência aparece em compras urgentes, ordens incompletas e reprogramações sucessivas.
Planejar para a variabilidade
O gestor deve rever o plano diante de restrições relevantes e comparar o previsto com horas produtivas, paradas, consumo e avanço das ordens. Quando uma máquina antiga se torna um recurso crítico, as opções incluem manutenção, terceirização, reprogramação ou uso de outro centro. Cada escolha altera prazo, custo e disponibilidade futura.
Folgas genéricas apenas escondem a instabilidade. Atrasos acumulam transporte urgente, horas extras, compras fora de condição e perda de confiança do cliente. Um PCP integrado expõe a restrição enquanto ainda existem alternativas operacionais.
Controle de qualidade integrado, de inspeção final a prevenção de perdas
A inspeção final continua necessária, mas não deve ser a principal barreira contra defeitos. Se a fábrica só verifica o equipamento depois da montagem, o problema aparece quando corrigi-lo pode exigir desmontagem, repetição de operações ou atraso na entrega.
A gestão integrada muda o momento da decisão. Em vez de identificar a não conformidade no fim, a equipe acompanha pontos críticos do roteiro, interrompe o avanço quando necessário e procura a causa da perda antes que ela se repita.
O que muda na prática
| Controle tradicional | Gestão integrada |
|---|---|
| Inspeção concentrada no final | Verificações ao longo do roteiro |
| Registro do defeito sem contexto completo | Dados de lote, ferramenta, operador e operação |
| Correção depois do problema | Intervenção preventiva |
| Foco no produto rejeitado | Relação entre ativo, método, material e parametrização |
A orientação da Sondagem Especial da CNI, citada na seção de planejamento, é integrar ao ERP apontamentos de horas produtivas, paradas, manutenção, perdas e ordens de produção. Com essa base, a fábrica acompanha disponibilidade, desempenho e qualidade, em vez de observar apenas a quantidade aprovada na inspeção final.
O registro precisa separar as causas. Lote e matéria-prima ajudam a investigar o material. Roteiro e parametrização mostram se o método estava correto. Ferramenta e operador acrescentam contexto sobre a execução. A máquina pode ser relacionada a paradas, variações de ciclo e falhas de manutenção.
A pergunta correta não é apenas “qual peça falhou?”. É “em que operação, com qual material, ferramenta, parâmetro e condição do equipamento a falha surgiu?”.
Indicadores que levam a decisões
Disponibilidade baixa pode indicar manutenção insuficiente ou paradas frequentes. Desempenho abaixo do previsto pode revelar setup longo, velocidade inadequada ou tempo padrão mal definido. Qualidade instável pode estar ligada à matéria-prima, ao método, à ferramenta ou à condição do ativo.
Essa leitura evita substituir uma máquina quando a causa está no roteiro ou na parametrização. Também evita manter um equipamento problemático sem medir o custo das falhas. O histórico deve relacionar defeitos, paradas, retrabalho e intervenções, para que a decisão sobre manutenção ou modernização considere o efeito no processo inteiro.
Qualidade integrada transforma o apontamento diário em critério de prioridade. O objetivo não é registrar mais dados, mas usar dados consistentes para conter perdas antes da inspeção final e direcionar recursos ao ponto que realmente limita a operação.
Custos de fabricação, cálculo de custo total de propriedade versus investimento em modernização
Uma máquina nova pode aumentar a capacidade, mas capacidade sem pedidos, materiais, operadores treinados ou programação adequada pode converter-se em estoque intermediário. O investimento só faz sentido quando o activo melhora o fluxo que entrega valor ao cliente.
O estudo do Ipea sobre firmas industriais brasileiras identificou efeitos positivos e estatisticamente significantes do investimento em capital físico sobre a inovação tecnológica. O mesmo estudo relacionou a inovação de processo a um efeito positivo sobre a produtividade do trabalho. Essa evidência apoia a modernização, mas não autoriza uma conclusão simplista de que toda compra produzirá retorno.
O preço de compra é apenas o começo
O custo total de propriedade deve reunir os desembolsos e compromissos que acompanham o activo:
- Aquisição e instalação: preço, transporte, preparação do local e integração com a fábrica.
- Manutenção: peças, contratos, mão de obra e paradas necessárias.
- Energia e operação: consumo associado ao uso e às condições do processo.
- Capital imobilizado: recursos que deixam de estar disponíveis para outras necessidades.
- Custos evitados: retrabalho, atrasos, perdas de qualidade e intervenções emergenciais.
- Margem incremental: contribuição adicional gerada pela produção que a máquina consegue sustentar.
A comparação correcta não é entre o preço da máquina antiga e o da nova. É entre o custo de manter a situação actual e o custo total da alternativa, considerando o que cada opção entrega em disponibilidade, qualidade, prazo e capacidade útil.
Modernizar, adaptar ou manter
Uma máquina antiga pode continuar adequada quando apresenta confiabilidade, processo estável e custo controlado. Nesse caso, manutenção preventiva, retrofit ou melhoria de parametrização pode ser mais racional do que uma substituição completa. Já um activo que falha no centro de uma operação restritiva pode justificar investimento mesmo que ainda produza peças.
A análise deve ligar o activo ao Plano Mestre de Produção. Se a máquina nova produz mais rapidamente, mas o MRP não garante matéria-prima ou a montagem continua limitada, o resultado será acumulação entre processos. Se a engenharia não definiu roteiros compatíveis, a tecnologia incorporada ficará subutilizada.
O ganho também depende de treinamento. A equipa precisa saber operar, ajustar, manter e interpretar o equipamento. Sem essa preparação, a empresa paga por precisão que não consegue converter em repetibilidade.
Para aprofundar a análise, o gestor pode consultar o conteúdo sobre custo total de fabricação. A decisão madura mede horas produtivas adicionais, setups evitados, perdas reduzidas e prazo mais previsível, em vez de celebrar somente a instalação do activo.
Oportunidades de otimização com ERP industrial para fabricação de máquinas
O ERP industrial não deve ser escolhido por uma lista extensa de módulos. Para a fabricação de máquinas e equipamentos, o critério é mais directo: o sistema precisa mostrar o que está a acontecer com cada ordem, material, operação e compromisso financeiro.
A implementação começa pelo mapeamento do fluxo real. Antes de parametrizar, a equipa deve identificar como o pedido entra, quem aprova o desenho, como a BOM é versionada, quando o PCP libera a ordem, como compras recebe a necessidade e como o chão de fábrica informa o avanço.

Comece pela visibilidade da ordem
Ordens de produção visuais em Kanban ajudam o PCP e os responsáveis de produção a distinguir o que está por liberar, em execução, bloqueado ou concluído. A visualização não substitui a análise, mas reduz a dependência de planilhas paralelas e conversas dispersas.
O sistema também deve suportar:
- Plano Mestre e roteiros: organizar prioridades e detalhar a sequência de operações por produto ou família.
- MRP: calcular necessidades de materiais a partir da estrutura, do estoque e dos compromissos existentes.
- Baixa e entrada automáticas: dar baixa na matéria-prima consumida e registar o produto acabado conforme o avanço definido.
- Controle por lotes: preservar rastreabilidade de materiais e produtos em processos que exigem identificação.
- Relatório de perdas: relacionar sucata, retrabalho e paradas a ordens, operações e recursos.
Para fábricas de móveis, alimentos, embalagens, ferramentarias, têxteis e usinagem, o benefício operacional depende da causa que se pretende resolver. Uma empresa com rupturas precisa começar pelo estoque e pelo MRP. Outra, com atrasos concentrados em determinados centros, deve priorizar roteiros, capacidade e apontamentos de paradas.
Integrar decisão comercial e financeira
A visualização de arquivos de vendas permite confrontar a carteira com a capacidade disponível. O gestor pode avaliar quais pedidos exigem componentes especiais, quais ocupam os centros críticos e quais compromissos financeiros dependem da entrega.
O controle de quantidades comprometidas também evita que o estoque aparente disponibilidade quando já está reservado para outra ordem. Essa distinção é importante em projectos sob encomenda, nos quais um componente pode estar fisicamente no armazém, mas não estar disponível para qualquer pedido.
Uma camada de optimização industrial pode apoiar previsão e segmentação de demanda, recomendação de produtos e planeamento de reposição com análises visuais. O recurso deve apoiar a decisão humana, não substituir a validação do PCP, especialmente quando a procura muda ou o produto possui configuração específica.
O ERP para digitalização de fábricas do setor de máquinas deve ser avaliado numa operação piloto. Escolha uma família de produtos, meça o fluxo actual, saneie cadastros, acompanhe as ordens e só depois amplie. O Sensio é uma opção de ERP industrial com Kanban para ordens, Plano Mestre, roteiros, MRP, controlo de estoque, lotes e relatórios de perdas, recursos que podem ser avaliados conforme a realidade de cada fábrica.
Conclusão, competitividade na fabricação de máquinas depende de dados, não apenas de ativos
A competitividade na fabricação de máquinas depende da capacidade de transformar informação em decisões operacionais. O setor tem peso relevante na indústria brasileira, enquanto o envelhecimento do parque exige escolhas cuidadosas entre manutenção, retrofit, substituição e aumento de capacidade.
O ativo é apenas uma parte da equação. Vendas, engenharia, compras, estoque, PCP, produção, qualidade e finanças precisam trabalhar com registros coerentes. Essa integração mostra o custo total de propriedade, incluindo falhas, energia, manutenção, retrabalho e impacto nos prazos. Também permite avaliar se a modernização gera capacidade útil ou apenas acrescenta hardware a um fluxo desorganizado.
O patamar de emprego apresentado anteriormente reforça que ganhos de produtividade dependem mais da integração entre PCP, estoque e qualidade do que da simples expansão do quadro.
A aplicação prática começa com cinco verificações:
- Audite os dados: compare estoque, BOM, roteiros, ordens e apontamentos.
- Calcule o custo dos ativos: relacione manutenção, paradas, energia, perdas e atrasos ao investimento.
- Localize a restrição: confirme se o gargalo está na máquina, no material, na engenharia, no setup ou na programação.
- Teste a integração: acompanhe um fluxo representativo, da venda à entrega, antes de ampliar a solução.
- Acompanhe indicadores operacionais: disponibilidade, desempenho, qualidade, perdas, prazo e giro devem orientar as decisões.
Comprar tecnologia sem organizar os dados pode acelerar problemas. Integrar as informações antes de adicionar hardware cria condições para cumprir prazos, reduzir desperdícios e proteger a margem.
A Sensio oferece ERP industrial para integrar produção, estoque, vendas e finanças, com Kanban, Plano Mestre, roteiros, MRP, controle por lotes e relatórios de perdas. Visite a Sensio para avaliar a aplicação à rotina de PCP.
